四、帮助装备安装

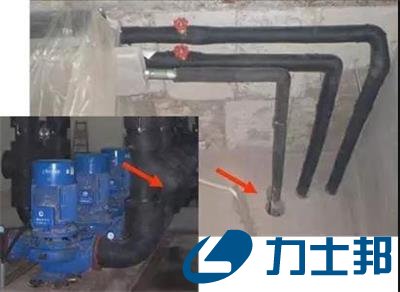

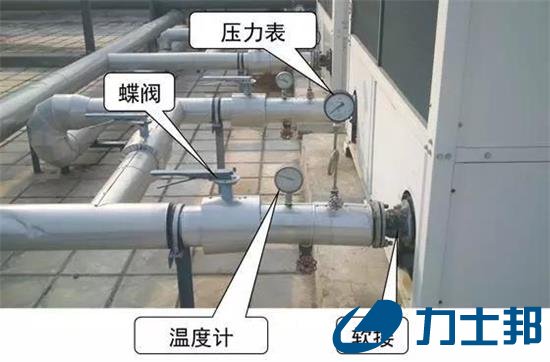

主机进、出水口:
主机进、出水口安装软接、压力表、温度计、蝶阀。
水泵:

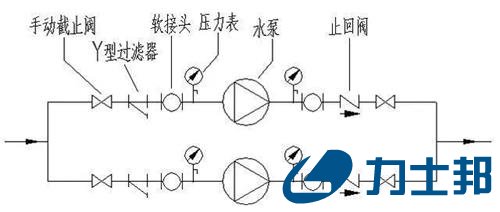

水泵的安装相对伟大,首要目标是担保水泵正常事变而且便于查验。在其前后安装的零部件较多,形成尺度的组件,包罗手动截至阀、Y型过滤器、软讨论、压力表、止回阀等。
1、水泵前后安装软讨论;
2、水泵入口的软接前安装Y型过滤器;
3、水泵下方安装减震器。

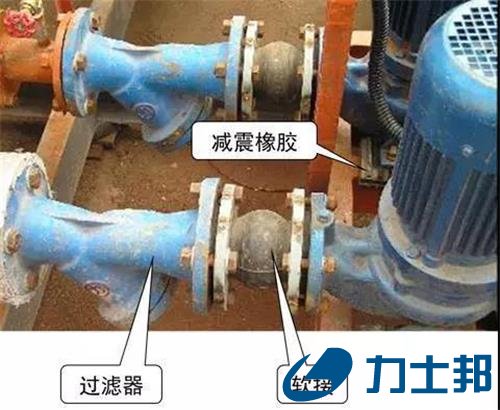

这个实例中安装了过滤器,软接,减振橡胶。再总结一下:水泵前后安装软讨论,水泵入口的软接前安装Y型过滤器,在水泵的下方安装减震器。

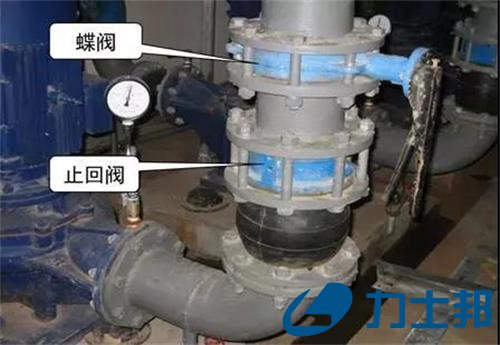

5、水泵出口装止回阀;
6、水泵组件前后安装蝶阀。
在水泵的出口安装止回阀,在水泵组件前后安装蝶阀利便维修。

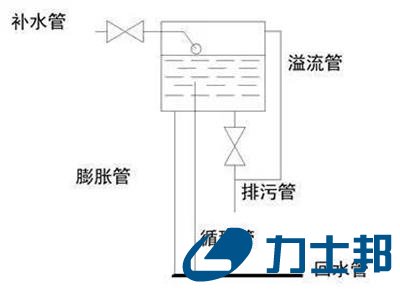

膨胀水箱:
膨胀水箱是让水体系可以或许顺应因水温变革引起的体积膨胀,不变水压,使水体系不变事变的重要装置,它由补水管、膨胀管、溢流管、排污管、以及防冻用的轮回管。(本文来历于制冷百科公家号;)操作膨胀管与轮回管之间的微压差使水形成微轮回到达防冻的目标。
在安装上要留意:
1、水箱要比体系最高点至少高1米;
2、水箱安装在水泵的吸入侧,也就是回水管一侧以便将补水吸入;
3、在冬季严寒地域要增进防冻法子。
五、水管施工
为了将主机、风机盘管以及帮助装备毗连起来,就要举办水管施工。这项事变首要包罗:吊、支架安装、管道毗连、管道试压、管道洗濯、排水管安装及试水、管道保温及防护。

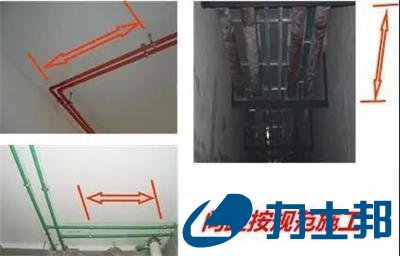

管道支、吊架:

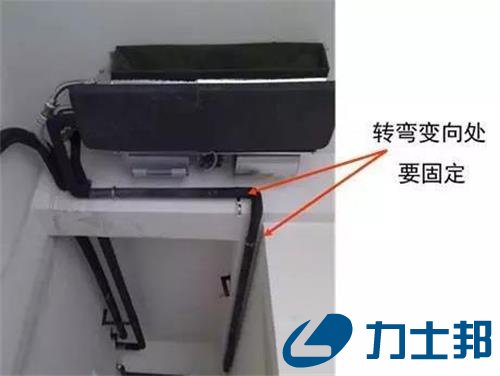

管道施工必要安装支架或吊架,为了使管道牢靠靠得住稳固形,吊架的间距就要按类型施工。

钢管管道支、吊架的最大间距(m):
这是钢管的支吊架安装类型,我们常用的DN15的供水管,吊架的间距不大于1.5米。

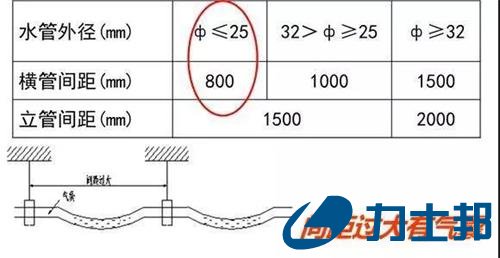

排水管吊架间距(m):
排水管一样平常是塑料管,吊架的间距较量小,好比25mm以下的间距不大于800mm,间距过大气囊发生。
管道试压:
试验压力要求:当事变压力小于便是1.0MPa时,为事变压力的1.5倍,但最低不行低于0.6Mpa;当事变压力高于1MPa时,试验压力=事变压力+0.5MPa。

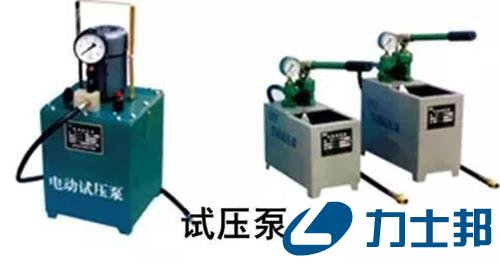

管道试压的尺度:试压回收的是手动可能电动试压泵,试压及格的尺度是:在试验压力下10分钟不漏水,在事变压力下60分钟不漏水。
试压留意事项:

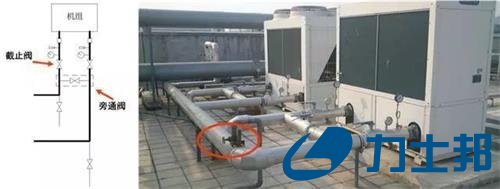

试压的时辰留意两点,第一是体系脱离,就是将试压段的管道与主机和风机盘管阻遏,也就是封锁两个截至阀,打开旁通阀;第二是开启水体系上各排气阀,排尽氛围后再封锁,苏州空调维修电话,假如是自动排气阀就不必要操纵。
管道洗濯:
管道试压后要对管道举办洗濯,管道洗濯的要领是,起首应将止回阀的阀芯等拆除,待洗濯完成后复位;第二洗濯以出水口水色和透明度与进口目测同等为及格;第三,洗濯完成后,整理过滤网并搜查是否破坏;第四,苏州中央空调维修公司,再轮回试运行2小时以上,且水质正常后才气与空调装备相意会。必要留意的是:洗濯时也必需使主机和风机盘管与管道脱离。
管道保温:
管道试压后要举办保温事变。管道保温安装下面步调举办:
1、无接口的管和管道铺设同时举办,留出接口、焊点。2、试压无漏后举办全面保温。
3、穿墙套管与保温水管间添补柔性的不燃原料。
4、阀门、过滤器及法兰部位单独保温以便拆卸。

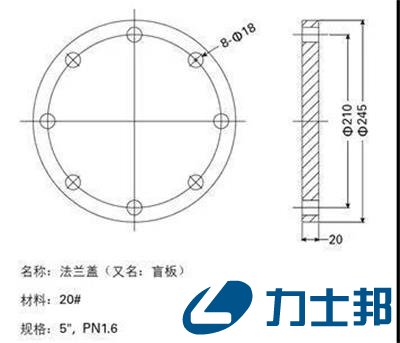

法兰盖:最结尾机组在安装时所需的水管接口法兰盖如下图所示:
