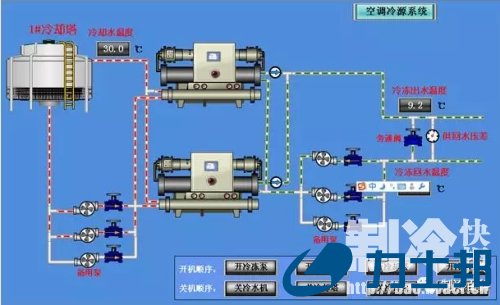

空调冷冻水体系及冷却水体系的调试方案
发布时间:2019-10-23 09:01浏览次数:

  工程空调冷冻水体系首要装备包罗两台冷水机组、一台风冷热泵机组、六台冷冻水轮回泵、自动补水定压排气装置,以及配置在各成果区的AHU空调机组。


  冷却水体系首要装备包罗两台冷却塔和三台冷却水轮回泵。


 空调冷冻水系统及冷却水系统的调试方案



  调试前装备:

  具体的调试方案已经获得监理单元核准。


  空调冷冻水、冷却水体系全部装备已经安装完毕,装备支架、框架、减震装置已搜查确认完毕。切合计划要求。


  体系各压力表、温度计、排气阀已配置完毕,标示正确。切合计划要求。


  管道体系已经试压、洗濯完毕(冷水机组、AHU机组不得参加管道体系压力试验、洗濯),管道支架配置正确、平稳,管道色标、流向指示正确,各止回阀、割断阀开启机动、配置正确。切合计划要求。


  给水体系、地下室排水体系可以正常事变。发明故障后可实时将体系内的水倾轧。


  各装备电气体系接线正确、电气仪表读数正确不变、装备接地体系平稳靠得住。


  BA体系各压力、温度传感器接线搜查完毕,通信正常、中控室内各表现正确。


  调试次序:

  本空调水体系按如下次序调试:

  冷却水体系

  体系搜查(查计划漏项、查工程质量及隐患、查未落成程量,对搜查出来的题目定使命、定职员、按时刻、定法子,期限完成““三查四定”)、体系注水排气、冷却水泵单机试运转,苏州空调维修,冷却塔风机试运转、冷却体系水量均衡调解,冷却水体系空载水轮回。


  冷冻水体系

  体系搜查、体系搜查、体系注水排气、冷冻水泵单机试运转、冷冻水体系空载水轮回。


  冷却水、冷冻水体系联动试运转。


  水泵的单机试运转:

  水泵在试运转前,电念头的转向应切合泵的转向;各紧固毗连部位不该松动;泵的隶属体系的管路应冲洗干净,保持流畅、安详;掩护装置应迅速、靠得住;盘车应机动、正常。


  水泵启动前,泵的进口阀门全开,出口阀门全闭,别的阀门全开。


  泵的试运转应在各独立的隶属体系试运转正常后运行。


  泵的启动和遏制必需切合计划要求,泵在计划负荷下持续运转不该少于2小时。搜查记录电念头的电流、电压、温度等数据,搜查记录泵收支口压力。


  泵启动后迟钝开启泵出口阀门,直至到达电念头额定电流。调查记录各泵的电压、电流、电念头温度。


  填写《水泵单机试运转记录》。


  冷却塔调试及冷却体系水量均衡


  点动冷却塔风机,确认风机转向是否正确。


  启动冷却塔风机,持续运转两小时,搜查记录风机的电压、电流、电念头温度等各项数据。


  打开冷却塔补水管阀门,向体系内注水。水位达到冷却塔水槽内计划水位时开启单台冷却水轮回泵,苏州空调维修,并留意查察冷却塔回水管集水口内水流环境,发明水量不足时,实时遏制水泵。


  冷却塔水位达到设定位置(浮球阀自动封锁),同时开启两台水泵。查察冷却塔液位变革。直至液位不变。


  搜查冷却塔布水器是否匀称布水。是否向填料外飘水。调解水泵出口阀门到达最佳轮回水流量。


  填写《装备单机试运转记录》


  冷冻水轮回泵调试:

  体系注水:打开冷冻水体系全部阀门(排放阀除外),设定定压补水排气装置的压力范畴,启动补水泵及定压补水排气装置向体系补水。延管阶梯径搜查管道是否正常,搜查各排气阀是否正常事变。查察屋面AHU收支口的压力表。待各AHU收支口压力表到达事变压力时封锁补水泵,定压补水排气装置继承事变。


  搜查冷冻水轮回泵收支口压力,启动轮回泵,直至体系各压力表正常不变。


  搜查各排气阀,是否正常事变。


  填写《装备单机试运转记录》。


  冷水机组、风冷热泵机组开机筹备


  装备安装完毕,管路毗连正确,压力表、温度计等安装正确。


  冷媒加注完毕。


  电气体系安装正确。


  冷冻水体系、冷却水体系联动试运转


  冷冻水体系、冷却水体系单机调试已经完成。


  各AHU机组风管体系完成具备试车前提,各温度传感器调试完毕,BA体系可正常事变。


  启动冷却水轮回泵,启动冷却塔。搜查冷却水体系各装备的电流、电压、温度、液体、收支口压力。


  启动冷冻水轮回泵,搜查冷冻水体系各装备的电流、电压、温度、液体、收支口压力。


  启动冷水机组、风冷热泵机组,搜查各机组的电流、电压、温度、液体、收支口压力。


  按照冷水机组及风冷热泵机组负载要求,启动部门AHU机组,让冷水机组带负荷运行。


  搜查冷却轮回水收支水温度,调解冷却轮回水泵出口阀门,以到达冷水机组要求的冷却水温度。


  开启全部AHU机组,使冷水机组和风冷热泵机组满负荷运转。


  搜查各体系,各装备的电流、电压、温度、液体、收支口压力、温度等,直至到达计划要求。


  体系持续运转二十四小时。



  调试职员组织布置:

  配备二十台对讲机,担保各装备,各楼层、各装备房联结流畅实时。


  项目司理调试总批示。


  技能认真人、施工司理任副总批示。


  电气工程师二人,暖通工程师三人,给排水工程师一人。


  电工十人,配督工十五人,电焊工二人,帮助工十五人。


  安详员二人。


  冷水机组、风冷热泵机组、水泵、冷却塔、AHU机组厂商技强职员。


  安详留意事项:

  具体的施工方案已经获得相干核准。


  全部参加施工职员已举办安详交底。


  现场配置足够的照明、切合要求的扶梯等帮助器材办法。


  用警示带断绝施工地区,无关职员榨取入内。


  其余事项:

  冷水机组、风冷热泵机组、AHU机组均有厂商职员主导调试。


  整个调试进程约请业主方操纵职员参加,并向业主方操纵职员讲授操纵流程等培训事项,填写培训记录。
